Lebo za Rafu za Kielektroniki (ESL) zinabadilisha jinsi wauzaji wa reja reja wanavyodhibiti bei. Mchakato wa usakinishaji huamua kama duka litapata makali ya ushindani au kurithi mzigo wa matengenezo ghali.
Misingi ya Usanifu wa Mfumo
Mfumo wa ESL unajumuisha vipengele vinne vinavyotegemeana. Kuelewa mahusiano yao huzuia makosa ya gharama ambayo timu hufanya mara kwa mara.
Lebo za Kielektronikitumia teknolojia ya kuonyesha electrophoretic. Kapsuli ndogo zilizo na chembe nyeusi na nyeupe zilizochajiwa huhamia chini ya voltage inayotumika, na kuunda picha thabiti ambazo zinaendelea bila nguvu. Fizikia hii huwezesha muda wa matumizi ya betri kwa muda wa miaka 3-5 chini ya hali ya kawaida ya uendeshaji-Mfululizo wa Hanshow's Nebular mara kwa mara hufikia alama ya miaka 5, huku baadhi ya wazalishaji wa Kichina wakiweka bajeti kwa shida kufikia miaka 2.5. Ukubwa wa maonyesho huanzia inchi 1.54 kwa kingo za kawaida za rafu hadi inchi 12.2 kwa ofa za mwisho.


Vituo vya Msingi (Pointi za Kufikia)kuunganisha miundombinu ya mtandao na mawasiliano ya lebo zisizotumia waya. Mfumo wa VUSION wa SES-imagotag hufanya kazi kwa 2.4GHz, wakati Pricer hutumia mseto wa infrared/RF katika baadhi ya miundo. Kila kituo cha msingi hudhibiti mamia kwa maelfu ya lebo ndani ya eneo lake la usambazaji-SES-imagotag inadai 15,000 kwa kila kituo cha ufikiaji, lakini nambari halisi ni 2,000-3,000 katika mazingira mnene wa rejareja kabla ya viwango vya kushuka visivyokubalika kuanza kuonekana.
Seva ya Usimamizihutekeleza mrundikano wa programu ya ESL. Hutunza hifadhidata ya bidhaa, hutoa violezo vya maonyesho, amri za kusasisha foleni, na kuweka kumbukumbu za matukio ya mfumo. Usambazaji wa wingu umeboreshwa sana katika miaka mitatu iliyopita. Kwa wauzaji wengi wa rejareja chini ya lebo 10,000, cloud sasa ndilo pendekezo chaguomsingi.
Programu ya Usimamizihutoa kiolesura cha udhibiti wa usajili wa lebo, muundo wa violezo, upangaji wa maudhui na ufuatiliaji wa mfumo. Ubora wa API hutofautiana sana kati ya wachuuzi. Nyaraka za API za Pricer ni bora. SES-imagotag's imeboreshwa lakini bado ina mapungufu. Baadhi ya wachuuzi wadogo wana API ambazo huhisi kama mawazo ya baadaye.

Utafiti wa Tovuti: Msingi wa Ufungaji Uliofaulu
Kulingana na utafiti wa 2022 wa Chama cha Viongozi wa Sekta ya Rejareja, tafiti zisizofaa za tovuti huchangia takriban 60% ya kushindwa kwa uwekaji wa ESL inayohitaji kufanyiwa kazi upya kwa kiasi kikubwa.
Uchunguzi mkali unahitajikaangalau masaa matatukwa duka la mita za mraba 2,000-.
Tathmini ya Mazingira ya Kimwili

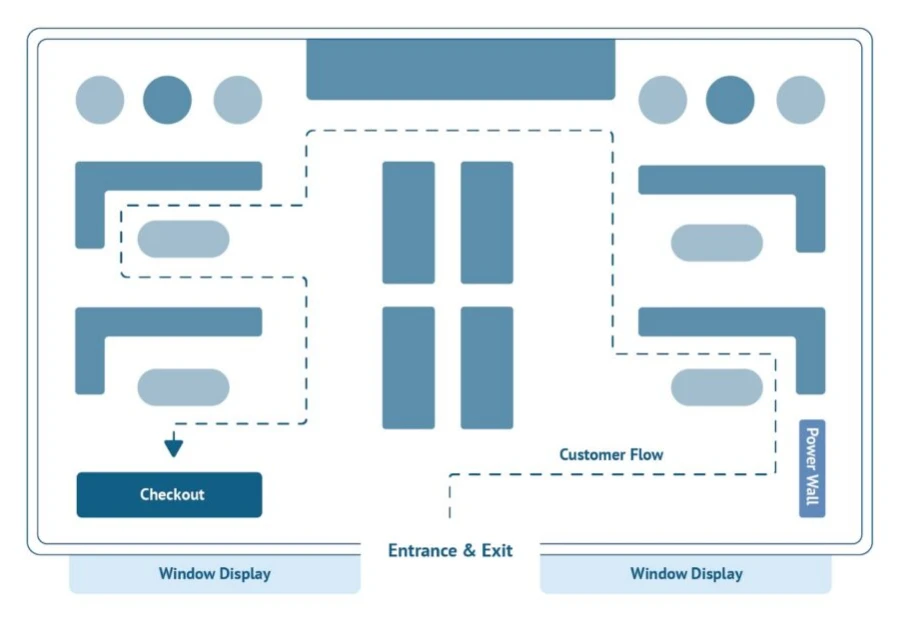

Nyaraka za Mpango wa Sakafu
Pata au unda mipango ya kina ya sakafu inayoonyesha nafasi za rafu, mwelekeo, urefu na vifaa vya ujenzi. Taarifa zinazohitajika ni pamoja na maeneo na aina za vitengo vya majokofu, nguzo za miundo na kuta, tofauti za urefu wa dari, na miundombinu iliyopo ya umeme na mtandao.
Mipango ya sakafu iliyotolewa na duka inapaswa kuthibitishwa. Ufungaji mmoja wa Kroger huko Ohio ulikuwa na mpango wa sakafu uliotolewa ambao ulikuwa na umri wa miaka minne na haukuonyesha ukarabati kamili wa sehemu ya friji. Nafasi za kituo cha msingi zilihitaji kupanga upya siku ya pili ya usakinishaji. Hali hiyo inaweza kuepukwa kwa uthibitishaji sahihi.

Uainishaji wa Rafu
Kila aina ya rafu hufanya kazi kwa njia tofauti kwa mawimbi ya RF, na kuelewa kilichopo kwenye duka ni muhimu kabla ya kuagiza maunzi ya kupachika.
Gondola za chuma za kawaida-mkate na siagi ya maduka mengi ya rejareja-husababisha kupungua kwa mawimbi kwa wastani. Sehemu za reli zinafanya kazi vizuri hapa; Klipu za mfululizo za Pricer's-na klipu za SES-imagotag's SmartTAG zimeonyesha mafanikio thabiti.Uwekaji wa kikapu cha wayakwa kweli ni rahisi kufanya kazi nayo kwani muundo wazi huunda mwingiliano mdogo wa RF. Adapta za ndoano ni nzuri, ingawa matatizo ya mtetemo yanaweza kutokea katika{1}}maeneo mengi ya trafiki ambapo wateja wananyakua bidhaa kila mara.
Kesi za maonyesho ya glasini za moja kwa moja-upunguzaji wa hali ya chini, na kazi za kubandika au kupachika sumaku{1}}Mkanda wa M VHB unapendekezwa kwa usakinishaji wa kudumu kwa sababu hausogei kwa muda.Kesi za friji na milango iliyofungwa-huu ndio usanidi unaosababisha kushindwa kwa mradi. Attenuation kali hutokea kwa njia ya kioo na kutunga chuma. Mlima wa nje wa sumaku pekee. Uwekaji wa ndani haufai kujaribiwa bila kujali uhakikisho wa muuzaji. Viwango vya kushuka havikubaliki kila wakati na uwekaji wa ndani.
Vitengo vya frijini mbaya zaidi. Uwekaji wa ndani haupendekezi. Kipindi. Majaribio ya virefusho, antena maalum, na uwekaji upya haujatoa matokeo ya kuaminika. Panda nje au usipande kabisa.
Uchambuzi wa Mazingira wa RF
Hati zote za 2.4GHz emitters. Maeneo ya ufikiaji wa WiFi ni dhahiri-makabidhiano ya kituo cha rekodi. Lakini usisahau viashiria vya Bluetooth (vinavyozidi kuwa vya kawaida kwa uchanganuzi wa wateja), kamera za usalama zisizotumia waya, oveni za microwave katika vyumba vya mapumziko, na vihisi vya IoT.
Baadhi ya mifumo ya taa za LED-hasa ile mahiri/iliyounganishwa-hutoa kelele za kutosha za GHz 2.4 kusababisha hitilafu za kuonyesha upya mara kwa mara. Usakinishaji wa duka la Lengo moja ulihitaji siku mbili za utatuzi kabla ya uunganisho na mfumo wao mpya wa udhibiti wa taa kutambuliwa. Angalia kila kitu.

Mbinu ya kiada inahusisha hesabu za upotevu wa njia na fomula kama vile PL(d)=PL(d₀) + 10n log₁₀(d/d₀) + Xσ. Katika mazoezi, sheria mbaya za kidole hujifunza na kisha kuthibitishwa na majaribio. Gondola za chuma zilipunguza umbali hadi mita 12-15 kwa kila kituo. Karibu na jokofu, kata hiyo kwa nusu. Nyuma ya nguzo za zege, mstari-wa{11}}maono au kituo maalum cha msingi kinahitajika. Jaribio la matembezi{12} linaloshughulikiwa baadaye-ndilo hasa litakaloonyesha kama huduma hii inafanya kazi.
Lebo ya Upangaji wa Kiasi
Hesabu SKU kwa kila mita ya mstari wa nafasi ya rafu kwa kila idara. Kwa kawaida duka la vyakula hutumia SKU 8-12 kwa kila mita. Afya na urembo ziko kila mahali-uwekaji rafu wa kawaida wa duka la dawa unaweza kuwa 15-20, lakini onyesho la mtindo wa Sephora linaweza kugusa 40+. Elektroniki huendeshwa kwa kasi 3-6 kwa kila mita. Mavazi sawa katika 4-8.
Zidisha kwa jumla ya urefu wa rafu kwa kila idara. Ongeza5% ya dharurakwa utangulizi wa bidhaa mpya-au10%ikiwa muuzaji anafanya mabadiliko ya planogram mara kwa mara.
Kwa usambazaji wa saizi, upelekaji mwingi huisha karibu60-70% lebo ndogo (1.54"), 15-20% kati (2.13"), na salio hugawanyika kati ya 2.9" na saizi kubwa zaidi. Wauzaji wa reja reja mara kwa mara huagiza chini ya ukubwa wa 2.9" mwanzoni, kisha warudi kwa zaidi. Maonyesho ya matangazo huweka ukingo, na wasimamizi wa duka wanataka lebo kubwa zaidi za matangazo hayo. Bajeti ipasavyo.

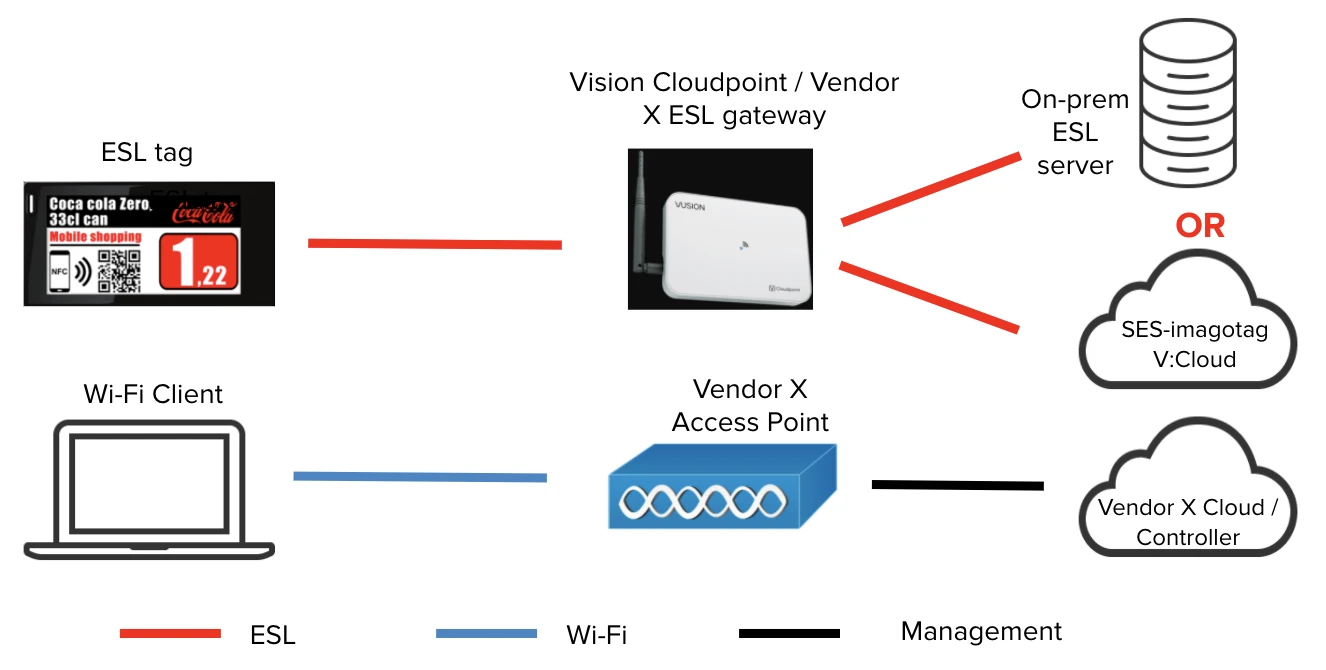

Miundombinu ya Mtandao
Wingi wa Kituo cha Msingi
Chanjo ya kinadharia katika nafasi ya bure ni mita 25-30. Nambari hiyo haina maana katika duka halisi. Na rafu ya chuma anuwai ya kweli ni10-15 mita. Maeneo ya friji yanashuka hadimita 5-8.
Hesabu halisi sio ngumu. Gawa sakafu katika kanda kwa aina ya vizuizi, weka radius ya ufunikaji kwa kila eneo, fanya muhtasari wa vituo vya msingi vinavyohitajika, kisha uongeze.20% ya upungufu. Kutohitajika huko ndiko kunakoweka kiwango cha kufaulu upya zaidi ya 99% na kuzuia simu za dharura usiku wa manane kituo cha msingi kinapokufa.
Duka la mboga la mita za mraba 2,000 liliharibika hivi: eneo la kawaida la ununuzi lilichukua takriban mita za mraba 1,400 na lilihitaji vituo 4 vya msingi. Sehemu ya friji kwenye mita za mraba 400 ilihitaji vituo 3 vya msingi kwa sababu ya anuwai iliyopunguzwa. Eneo dogo la vipodozi{9}} lenye uzito wa juu lilihitaji kituo chake cha msingi. Jumla ilifika 8, na baada ya kuondolewa tena agizo lilikuwa la 10.
Mchuuzi-SES-imagotag katika kesi hii-alinukuu 6. Hawakukosea kwa mtazamo kamili wa chanjo. Lakini vituo 6 vya msingi vingetoa viwango vya uboreshaji labda 97%. Usambazaji wa vitengo 10 mara kwa mara hufikia 99.5%+. Tofauti hiyo ya 2.5% inatafsiri kuwa lebo 75 ambazo hazijasasishwa kwa mauzo ya wikendi katika duka la lebo 3,000. Gharama ya ziada ya vifaa ni haki.
Uwekaji
Panda kati3.0-4.0 mitajuu ya kiwango cha sakafu. Chini kuliko hayo na vizuizi vya rafu vinaua chanjo. Nguvu ya juu na ya mawimbi hadi chini-lebo za rafu hupotea-ambazo mara nyingi ni-SKU za kasi kubwa zinazohitaji masasisho ya kuaminika.
Kwa mlalo, weka kwenye makutano ya njia ambapo njia za kuona wazi zipo katika pande nyingi. Kamwe usipande moja kwa moja juu ya vitengo vya friji. Kuingiliwa kwa compressor pekee kutasababisha matatizo.

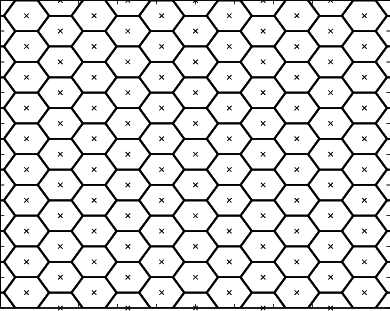

Weka katika amuundo wa gridi ya hexagonalbadala ya mraba. Seli za hexagonal hutoa takriban 13% huduma bora ya eneo kwa hesabu sawa ya kituo. Hili limepimwa katika matumizi mengi.

Swichi na Cabling

Swichi za PoE+zinahitajika-802.3at na angalau 25.5W kwa kila bandari. Tumia gigabit, sio Fast Ethernet. Data ya picha ya lebo kubwa itakwama kwenye viungo vya 100Mbps. Pata swichi inayodhibitiwa kwa sehemu za VLAN na QoS. Hesabu ya bandari inapaswa kuwa idadi ya msingi ya kituo pamoja na 30% ya chumba cha kichwa kwa upanuzi wa siku zijazo.
Kwa cabling,Cat6 au 6A imelindwa, umbali wa juu wa mita 90 kwa kila TIA-568, tenganisha sentimita 30 kutoka kwa nyaya za umeme kwenye miondoko ya sambamba. Tumia tray ya mfereji au kebo, haswa katika duka ambapo miundombinu ya dari inaonekana. Hakuna kati ya haya ambayo ni ESL-maalum-ni mazoezi ya kawaida ya usakinishaji wa mtandao.
Ufungaji wa Kituo cha Msingi
Zana na Nyenzo Zinazohitajika
Uchimbaji wa umeme kwa kutumia nyundo, biti za uashi za mm 8 (leta vipuri kwa sababu simiti ya dari inakula hivi), zana ya kuzima kebo, kipima kebo, mita ya umbali wa leza, kiwango cha roho, bisibisi torque. Kwa nyenzo: muuzaji-bano za kupachika zinazotolewa (usibadilishe), nanga za upanuzi, nyaya za kiraka za Cat6 za urefu tofauti, -ziunganisho za kebo sugu za UV, na lebo za kebo.

Lebo za kebo sio chaguo.
Utaratibu wa Ufungaji
Kuhamisha vituo vya msingi vya kuratibu kutoka kwa kupanga hadi maeneo halisi kwa kutumia mita ya umbali wa leza. Weka alama kwenye mashimo yanayowekwa. Piga picha katika hatua hii-mteja anapouliza kwa nini kituo cha msingi kiko mahali fulani miezi sita baadaye, hati huhifadhi hoja.

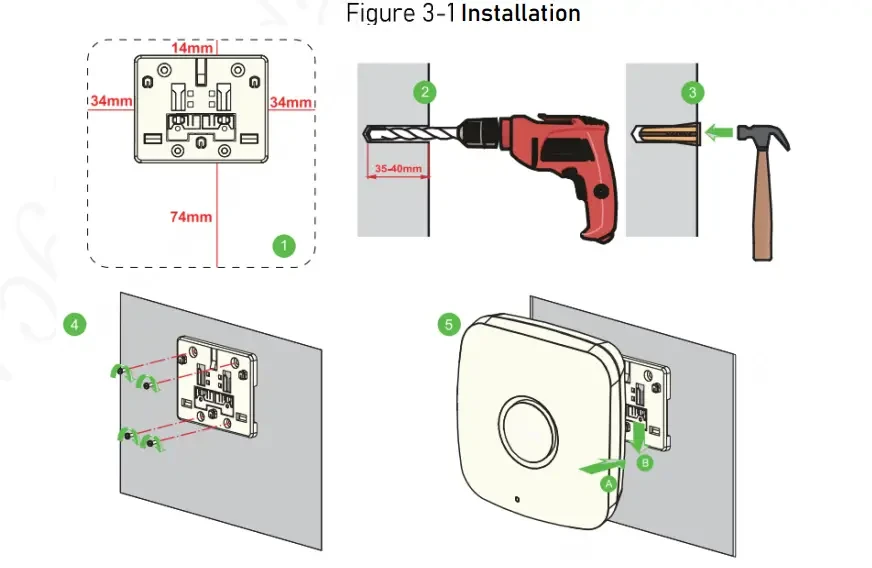

Chimba mashimo, ingiza nanga, weka mabano salama, thibitisha kiwango, torque ili kubaini (kawaida 2-3 Nm kwa M6 kwenye nanga). Njia ya kebo ya mtandao kutoka kwa badili ya PoE hadi kila nafasi, ukiacha vitanzi vya huduma ya mita 1 kila mwisho. Linda nyaya kwa vipindi vya mita 1 na uweke lebo kwenye ncha zote mbili.
Jaribu kila kebo inayoendeshwa kabla ya kupachika kituo cha msingi.Sitisha kwa RJ45 kwa kufuata kiwango cha T568B, kisha jaribu kwa mwendelezo na utume wa pini. Matokeo ya hati.
Baada ya nyaya kuthibitishwa, unganisha kwenye kituo cha msingi, weka kwenye mabano, thibitisha taa ya LED inayowaka inayoonyesha mazungumzo ya PoE yaliyofaulu. Rekodi anwani ya MAC na eneo halisi. Kitengo kinapaswa kuonekana katika programu ya usimamizi ndani ya sekunde 60. Ikiwa haifanyi hivyo, angalia kusitishwa kwa kebo kwanza-90% ya wakati ambao ndio shida, sio kitengo chenye kasoro.
Ufungaji wa Lebo
Maandalizi ya-ya Kabla ya Usakinishaji
Lebo husafirishwa katika hali ya usingizi mzito. Uamilisho hutofautiana kulingana na mtengenezaji na hii imesababisha muda uliopotea zaidi kuliko takriban suala lingine lolote.SES-imagotaghutumia kitufe-shikilia kitufe kilichowekwa nyuma kwa sekunde 3-5 hadi LED iwake.Beihuweka lebo-kuamka kiotomatiki wanapotambua mawimbi sahihi ya kituo cha msingi.Hanshowzaidi hutumia uondoaji wa kichupo cha betri.Soluminahitaji kipitishio cha kuwezesha sumaku juu ya eneo la kihisi lililoteuliwa.
Njia ya uanzishaji inapaswa kujulikana kabla ya siku ya ufungaji. Timu zimepoteza saa kwa sababu hakuna mtu aliyejisumbua kusoma utaratibu wa kuwezesha mapema.
Usajili wa kundiinafaa wakati wa kusanidi. Hamisha nambari za msururu kutoka kwa hati za usafirishaji, ingiza katika programu ya usimamizi, -peana mapema misimbo ya eneo. Hii hupunguza kwa-muda wa usakinishaji wa lebo kwa takriban 40%. Uingizaji mwingi wa SES-imagotag hufanya kazi vizuri. Hanshow's inahitaji umbizo mahususi la CSV ambalo halina kumbukumbu vizuri-ita usaidizi wao kwa violezo ikiwa uletaji wa kawaida utatupa makosa.
Mbinu za Kufunga
Kwa utumaji uliopangwa na nafasi{0}zilizogawiwa awali,kumfunga kwa mfululizoinafanya kazi vizuri. Fundi huenda kwenye nafasi iliyoainishwa, huchanganua msimbopau wa lebo, mfumo unathibitisha{1}}ufungaji uliokabidhiwa awali, upachikaji wa ufundi, sasisho la foleni za mfumo. Wasakinishaji wenye uzoefu waligonga lebo 80-100 kwa saa kwa njia hii.
Inafunga-muda halisiinaeleweka wakati planograms hazijakamilishwa. Changanua msimbopau wa bidhaa kwenye rafu, changanua msimbopau wa lebo, mfumo huunda kuunganisha kwenye nzi. Polepole kwa lebo 50-70 kwa saa, lakini wakati mwingine ni lazima.
Kufunga kwa wingikupitia upakiaji wa CSV huwa haraka sana wakati data safi inapatikana. Thibitisha kikamilifu kabla ya kupakia.
Uwekaji wa Kimwili
Rafu nyingi za reja reja hutumia-chaneli au T-reli za kituo kwenye kingo za rafu. Profaili za kawaida niDBR 39(urefu wa 39mm, kawaida katika maduka makubwa ya Ulaya kama Carrefour),HL 30(30mm, ya kawaida katika mboga za Amerika Kaskazini), na upana mbalimbali wa Ukanda wa Data katika rejareja ya ghala. Linganisha klipu na wasifu, ingiza vichupo kwenye ufunguzi wa reli, weka shinikizo la kushuka huku ukiteleza mbele, toa. Mvutano wa spring huifungia mahali. Thibitisha kuwa lebo inapinga kuteleza kwa mlalo-wateja watagonga hizi kila mara.
Kwa nyuso za chuma bila reli, au ufungaji wa nje kwenye kesi za jokofu,milima ya magneticfanya kazi kupitia glasi hadi unene wa 6mm. Hivi ndivyo kesi zilizofungwa za friji hushughulikiwa. Safisha uso na pombe ya isopropyl kwanza.
Uwekaji wa wambisokwenye glasi, plastiki, au mbao kimsingi ni ya kudumu. 3Mkanda wa M VHB huunda vifungo vya nguvu vya viwanda-. Kuondoa kunahitaji bunduki ya joto na kutengenezea wambiso, na uharibifu wa uso unawezekana. Hakikisha mteja anaelewa hili kabla ya kutumia gundi.
Mlolongo wa Ufungaji
Kamilisha lebo zote katika eneo la kituo kimoja cha msingi kabla ya kuhamia nyingine. Hii huruhusu uthibitishaji wa mara moja na huzuia wasakinishaji kuunda vivuli vya RF vinavyozuia masasisho kwa{1}lebo zilizosakinishwa tayari.
Agizo la kipaumbele:vifuniko vya mwisho na maonyesho ya matangazo kwanza (mwonekano wa juu zaidi, saa za usimamizi wa duka), idara za mzunguko pili (kukimbia kwa cable kwa muda mrefu zaidi, shida za miundombinu ya kukamata mapema), gondola za kituo cha tatu (usongamano wa juu, unaorudiwa), maeneo maalum mwisho (hifadhi kazi ngumu ya friji kwa wakati timu ina mdundo).
Kwa usambazaji zaidi ya lebo 3,000, muundo wa timu ni muhimu. Msimamizi mmoja anayesimamia mtiririko wa kazi na kushughulikia mawasiliano ya usimamizi wa duka. Watu wawili kwenye kuchanganua/kufunga kwa vifaa vya rununu. Wasakinishaji wanne wanaoweka uwekaji wa kawaida. Kithibitishaji kimoja kinachothibitisha usahihi wa onyesho na masuala ya uhifadhi. Usanidi huu hudumuLebo 400-500 kwa saa. Timu zenye uzoefu zinaweza kufikia 600+, lakini usiweke bajeti kwa kuchukulia kasi hiyo.

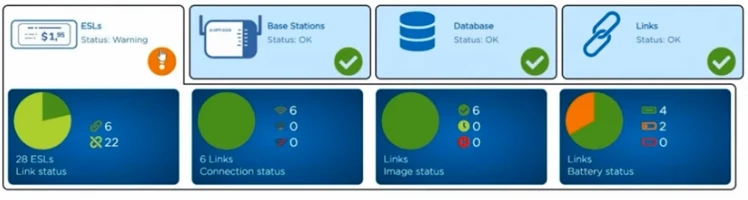

Usanidi wa Mfumo
Sasisha Vipindi
Haya ni maisha ya betri dhidi ya biashara ya uwajibikaji-.
Kuweka kila kitu kisasishe kila dakika chache kunasikika vizuri hadi lebo zitakapobadilishwa baada ya miezi 18 badala ya miaka 4. Lebo inayosasishwa kila baada ya dakika 5 huisha kwa takribanMara 8 kwa kasi zaidikuliko moja kwa mzunguko wa saa 2. Msururu mmoja wa mboga uliweka idara yao yote ya mazao kwa masasisho ya dakika 5 kwa sababu bei zilibadilika mara kwa mara, kisha ikabidi kuchukua nafasi ya lebo 400 miaka miwili baadaye.
Njia ya busara: tumiaVipindi vya saa 1-2kama chaguomsingi kwa vitu vingi. Hamisha hadiMasasisho ya dakika 15-30kwa kategoria zilizo na mabadiliko ya bei ya mara kwa mara kama vile mazao au bidhaa shindani za mboga. Hifadhi ya fujoMpangilio wa dakika 1-5kwa SKU mahususi wakati wa ukuzaji maalum, sio kama sera ya jumla.
Uteuzi wa Kituo
Bendi ya 2.4GHz ina chaneli 14, lakini pekee1, 6 na 11{0}hazipishani katika maeneo ya FCC. Kagua utumiaji uliopo wa WiFi na uchague chaneli za ESL ili kupunguza mwingiliano. Ikiwa WiFi iko kwenye chaneli 1 na 6, weka ESL kwenye 11. Mifumo mingi ya WiFi ya biashara inaweza kurekebishwa-kuratibu na timu ya TEHAMA ya mteja badala ya kufanya kazi karibu nayo.
Anzisha nguvu ya usambazaji kwa wastani (10-15 dBm). Ongeza tu ikiwa mapungufu ya ufunikaji yataendelea baada ya uboreshaji wa nafasi. Kuendelea zaidi huongeza mwingiliano na mifumo mingine ya 2.4GHz ikijumuisha WiFi ya duka yenyewe.
Usanifu wa Kiolezo
Bei inahitaji kuwa kipengele kikuu-fonti ya chini ya pointi 48kwa usomaji wa umbali wa mita 1. Jina la bidhaa la pili. Saizi ya pau kwa skanning ya kuaminika,ukuzaji wa chini wa 80%.kwa EAN-13. Uwekaji bei wa bidhaa unahitajika kisheria katika Umoja wa Ulaya na majimbo mengi ya Marekani, kwa hivyo thibitisha mahitaji ya ndani. Bendera za matangazo zinahitaji rangi tofauti kwenye maonyesho ya rangi tatu; kumbuka kuwa nyekundu inaonyesha kijivu kwenye lebo za monochrome, kwa hivyo tengeneza ipasavyo.

Kuunganisha
Njia mbili za kuunganisha kwenye mifumo ya biashara.Kushinikiza mfanoina masasisho ya bei ya ERP au POS kupitia API mabadiliko yanapotokea-usawazishaji-halisi{1}}lakini inahitaji kurekebisha mfumo wa chanzo.Kuvuta mfanoina swali la seva ya ESL kwenye ratiba-rahisi zaidi kutekeleza lakini inaleta upungufu kati ya mabadiliko ya bei na sasisho la lebo.
Kwa mboga na vifaa vya elektroniki ambapo bei hubadilika mara kwa mara, kushinikiza kunafaa juhudi za ujumuishaji. Kwa mazingira thabiti ya bei kama vile maduka ya maunzi, kuvuta hufanya kazi vizuri.
Uunganisho wa database wa moja kwa mojapia ni chaguo-kuuliza jedwali la bidhaa kwa rekodi zilizorekebishwa tangu usawazishaji wa mwisho. Unganisha kwa nakala kila wakati, sio toleo la umma. Hoja ya ESL iliyoandikwa vibaya ilipunguza mfumo wa POS wakati wa Ijumaa Nyeusi kwenye usakinishaji mmoja.
Simu halisi za API na maswali ya hifadhidata ni machapisho ya moja kwa moja ya REST na SQL huchagua. Changamoto ni ubora wa data na ushughulikiaji wa makosa, sio ujumuishaji wa kiufundi wenyewe.
Upimaji na Uthibitishaji

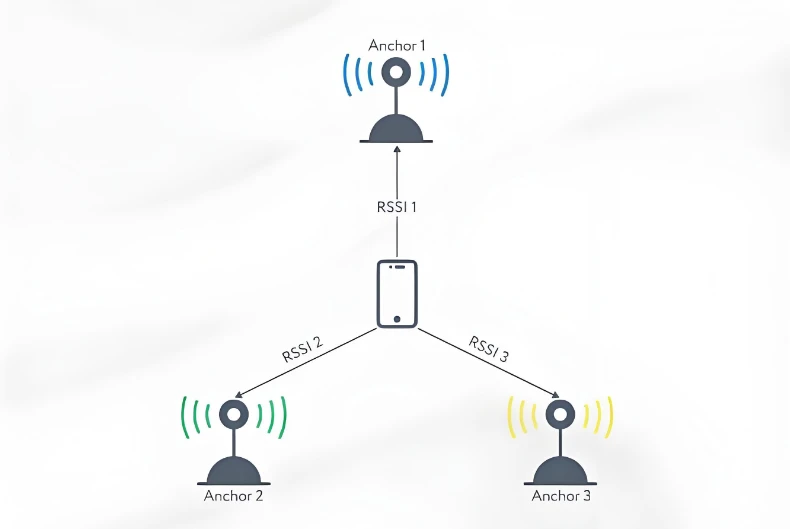

Mtihani wa Kutembea

Weka lebo za majaribio katika duka lote, ikijumuisha nafasi kwenye mipaka ya huduma-mwisho wa njia, pembe, nyuma ya nguzo, maeneo ya karibu na ndani ya majokofu. Anzisha sasisho kwa wakati mmoja kwa lebo zote za majaribio. Lebo yoyote inayoshindwa kusasishwa ndani ya dakika 5 inaonyesha pengo la ufikiaji. Rekebisha haya kabla ya kuendelea.
Kwa uchanganuzi wa kina, tumia zana za uchunguzi wa RF au mfumo wa ESL uliojengwa-ndani ya uchunguzi ili kuweka nguvu ya mawimbi kwenye ramani. RSSI inayokubalika ni-70 dBm au zaidi. Kati ya -70 na -80 dBm ni ya chini-itafanya kazi lakini itarajie kushindwa mara kwa mara. Dhaifu kuliko -80 dBm haikubaliki. SES-imagotag inaonyesha kwa kila lebo RSSI katika uchunguzi wao. Hanshow inahitaji zana tofauti ya uchunguzi.
Upimaji wa Utendaji
Tekeleza{0}} uonyeshaji upya kamili wa duka. Vipimo vinavyolengwa:99% mafanikio kwenye jaribio la kwanza, 99.9% baada ya kujaribu tena kiotomatiki, kukamilika kwa chini ya dakika 15 kwa maduka ya chini ya lebo 5,000. Ikiwa nambari hizi hazipigwi, kuna tatizo la ufunikaji, tatizo la mwingiliano, au maunzi yenye kasoro. Usiondoke hadi vizingiti vitimizwe.
Vuta sampuli nasibu ya 5% na uthibitishe bei zinazoonyeshwa zinalingana na mfumo wa chanzo.Uvumilivu sifuri kwa tofauti.Ulinganifu wowote unaonyesha hitilafu ya kisheria au kushindwa kwa ujumuishaji.
Kwa majaribio ya mfadhaiko, iga ofa ya flash kwa kusasisha 50% ya lebo kwa wakati mmoja. Thibitisha kuwa mfumo unaendelea kuitikia na foleni itachakata kwa uwazi. Pia jaribu kutofaulu{3}}ondoa kituo kimoja cha msingi wakati wa kipindi cha kusasisha kinachoendelea na uthibitishe kwamba lebo zilizoathiriwa zinapatikana kutoka kwa vitengo vilivyo karibu. Hii inathibitisha kwamba 20% redundancy kweli kazi.
Mambo Yanapoharibika
Masuala haya yanakuja mara kwa mara.
Lebo hazijibu:ikiwa LED haitawaka kamwe, betri haikuamilishwa-rudia mfuatano wa kuwezesha. LED inawaka lakini hakuna mabadiliko ya onyesho inamaanisha kuwa lebo labda iko nje ya anuwai. Masasisho machache au yaliyoharibika yanaelekeza kwenye mwingiliano wa RF-jaribu chaneli tofauti na utafute vyanzo shindani vya 2.4GHz. Maudhui ya zamani ambayo hayatasasishwa ni karibu kila mara tatizo la kisheria katika programu ya usimamizi.
Masuala ya kituo cha msingi:hakuna nguvu ya LED inamaanisha kuwa PoE haijadili-thibitisha kwamba lango la kubadili ni kweli linaauni PoE+ na uangalie kuzima kwa kebo. Usajili wa nguvu lakini hakuna programu ni usanidi wa mtandao-Ugawaji wa IP, sheria za ngome, mipangilio ya VLAN. Hitilafu za mara kwa mara katika eneo moja zinapendekeza ufikiaji wa mpaka kutoka kwa kituo hicho cha msingi. Lebo zote katika ukanda hazifanyi kazi kwa wakati mmoja kwa kawaida inamaanisha kuwa kituo cha msingi chenyewe kilikufa.
Matatizo ya kiwango cha-ya mfumo:masasisho kwenye foleni lakini hayafikii lebo yanaonyesha kuvunjika kwa mawasiliano kati ya seva na vituo vya msingi-angalia njia ya mtandao na uwashe upya huduma za ESL. Bei zisizo sahihi licha ya data sahihi ya chanzo inamaanisha usawazishaji wa muunganisho umevunjika-chimba kwenye kumbukumbu za API. Majibu ya polepole yanaonyesha utendakazi wa hifadhidata, haswa kwenye matumizi makubwa. Vifungo vinavyotoweka vinapendekeza uharibifu wa data{5}}rejesha kutoka kwa nakala mara moja.
Kuifanya Iendelee
Hakuna mpango wa matengenezo wa wote uliopo, lakini kupuuza mambo fulani husababisha matatizo.
Kila sikuufuatiliaji unapaswa kuendeshwa kiotomatiki kupitia arifa za mfumo kwa lebo za nje ya mtandao, chaji ya betri ya chini, na masasisho ambayo hayajafaulu.Kila wiki, kagua ripoti za hali ya lebo na uchunguze chochote nje ya mtandao kwa zaidi ya siku moja.Kila mwezi, kagua lebo katika maeneo yenye vumbi-idara za mikate ni maarufu-na angalia{2}}angalia usahihi.Kila mwaka, kagua ikiwa mabadiliko ya mpangilio wa duka yameathiri huduma ya msingi ya kituo na panga uingizwaji wa betri.
Kwenye betri: lebo hazitumiki-, kwa hivyo kitengo kizima hubadilishwa betri inapoisha. Usisubiri kushindwa. Wakati 10% ya meli inaonyesha maonyo ya betri ya chini, weka agizo la kubadilisha. Maagizo ya dharura yanagharimu zaidi na lebo zilizokufa wakati wa ofa huleta matatizo.
Kiwango cha Usambazaji
Usambazaji mdogochini ya lebo 500 zinahitaji vituo 1-2 vya msingi, siku ya usakinishaji na watu wawili, na upangishaji wa wingu. Miradi nzuri ya kuanza kwa timu mpya kwa ESL.
Usambazaji wa katikutoka kwa lebo 500 hadi 3,000 zinahitaji vituo vya msingi 3-8, siku 2-4 na timu ya watu 4-6, na upangaji halisi wa mradi.
Maduka makubwa ya muundozenye lebo 3,000-15,000 ni tofauti. Panga vituo 8-25 vya msingi, wiki 1-2, timu za 8-12, na seva za msingi kwa kutegemewa. Usambazaji wa hatua kwa hatua na usimamizi wa mradi uliojitolea huwa muhimu.
Kiwango cha biasharazaidi ya lebo 15,000-bendera, maduka makubwa{3}}inamaanisha 25+ vituo vya msingi, wiki 2-4, 15+ timu za watu zilizo na majukumu maalum, na miundombinu isiyohitajika. Pata usaidizi wenye uzoefu kwa matumizi ya kwanza kwa kiwango hiki.
Orodha ya Uhakikisho wa Ubora
Kabla ya kuanza:uchunguzi wa tovuti umekamilika kwa picha, uingiliaji kati wa RF, nafasi za vituo vilivyowekwa alama, miundombinu ya mtandao imethibitishwa, idadi ya lebo iliyothibitishwa kwa dharura, timu iliyofahamishwa, usimamizi wa duka umearifiwa.
Wakati wa ufungaji:vituo vya msingi katika urefu sahihi, nyaya zilizojaribiwa kabla ya kusimamishwa, kila kituo cha msingi kilithibitishwa mtandaoni kabla ya kuhamia kingine, kuwezesha kuthibitishwa, vifungo vimethibitishwa, majaribio ya kuonyesha upya kanda yamepita 99%+, mapungufu ya chanjo yameshughulikiwa.
Baada ya kukamilika:uboreshaji kamili wa duka chini ya dakika 15, kiwango cha mafanikio kilipatikana kwa 99.9%, ukaguzi wa usahihi wa bei umepitishwa, ujumuishaji umethibitishwa, wafanyikazi wamefunzwa, hati kuwasilishwa, anwani za usaidizi zimethibitishwa, ratiba ya matengenezo imeanzishwa.
